AI 데이터 센터에 대한 지역 사회의 반발이 단순한 불만을 넘어 조직적인 정치적 움직임으로 변모했다. 환경, 노동, 지역 통제권 등 다양한 이해관계가 얽히며 데이터 센터 구축이 실질적인 제약 요인으로 부상했다. 2026년 발표된 미국 내 데이터 센터 용량 12GW 중 실제 착공 물량은 5GW에 그치며, 전력 및 인프라 확보의 어려움이 확인된다. 이러한 인프라 구축 지연은 AI 산업의 자본 지출 대비 수익성에 대한 재평가와 함께 잠재적인 거시 경제 리스크로 작용한다.
대상 독자
AI 인프라 전략가, 데이터 센터 개발자, AI 산업 분석가
의미 / 영향
AI 인프라 구축의 물리적 제약은 단순한 기술적 문제를 넘어 사회적, 정치적 이슈로 확대되고 있다. 이는 AI 산업의 성장 속도에 실질적인 제동을 걸 수 있으며, 향후 인프라 투자 전략에 있어 지역 사회와의 상생 모델이 필수적이다.
섹션별 상세

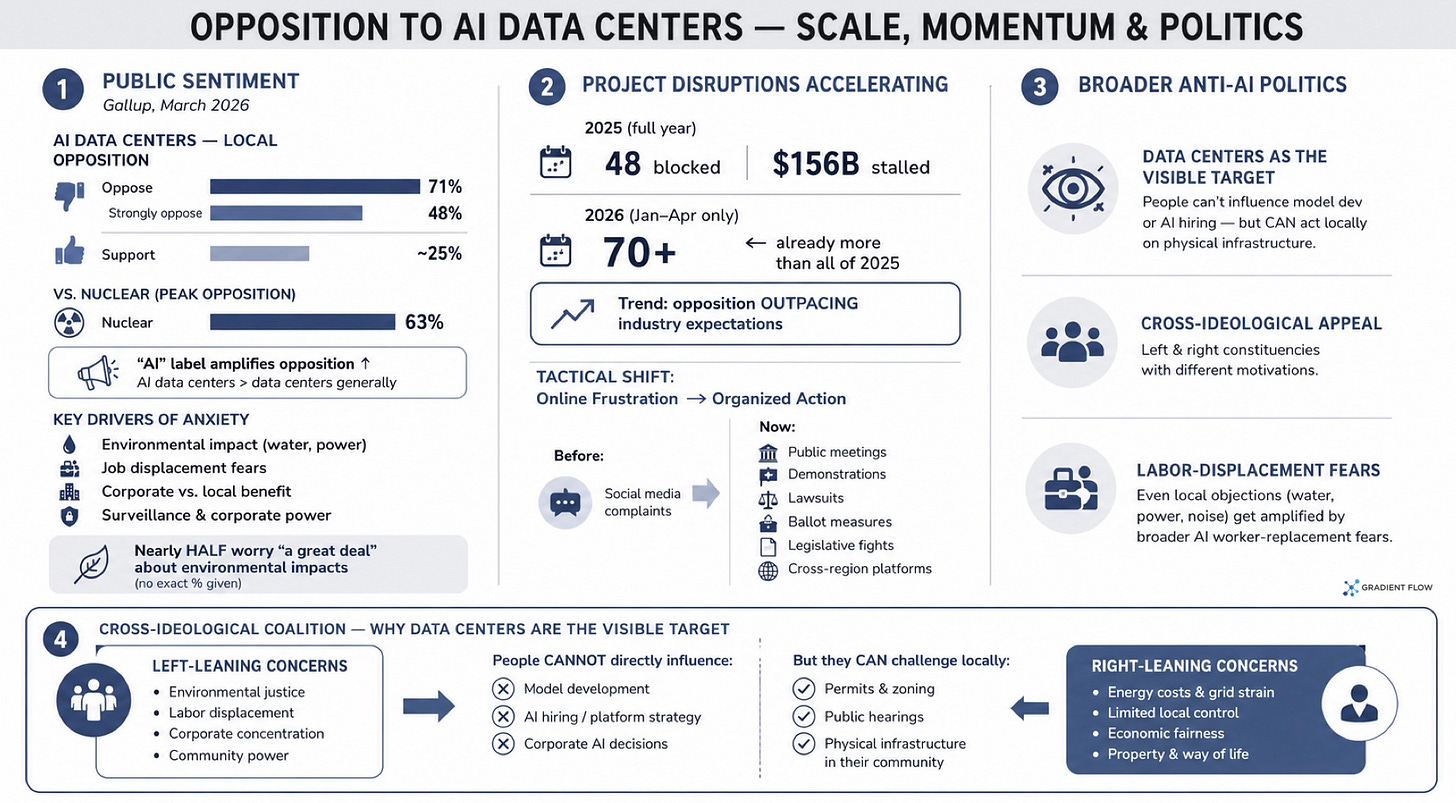

AI 데이터 센터에 대한 지역 사회의 저항이 환경 문제, 전력 및 물 사용, 고용 불안 등을 이유로 전국적으로 확산되었다.

주민들은 단순한 온라인 불만을 넘어 소송, 조례 제정, 공청회 등 조직적이고 정치적인 수단을 동원해 데이터 센터 구축을 저지하고 있다.
2026년 발표된 미국 내 데이터 센터 용량 12GW 중 실제 착공된 물량은 5GW에 그치며, 발표된 계획과 실제 실행 사이의 간극이 커지고 있다.
근거
- 2026년 발표된 미국 내 데이터 센터 용량 12GW 중 실제 착공 물량은 5GW에 불과하다. — 12 GW announced. 5 GW under construction.
전력망 확보, 변압기 및 냉각 시스템 등 물리적 인프라의 병목 현상이 데이터 센터 구축의 핵심 제약 요인으로 자리 잡았다.
기업들이 불투명한 정보 공개와 비밀유지계약(NDA)을 남용하면서 지역 사회와의 신뢰가 훼손되었고, 이는 프로젝트 실행의 리스크로 이어진다.
AI 인프라에 대한 과도한 자본 지출이 실제 수익으로 이어지지 않을 경우, 프로젝트 지연이나 취소 등 산업 전반의 조정이 발생할 가능성이 존재한다.
